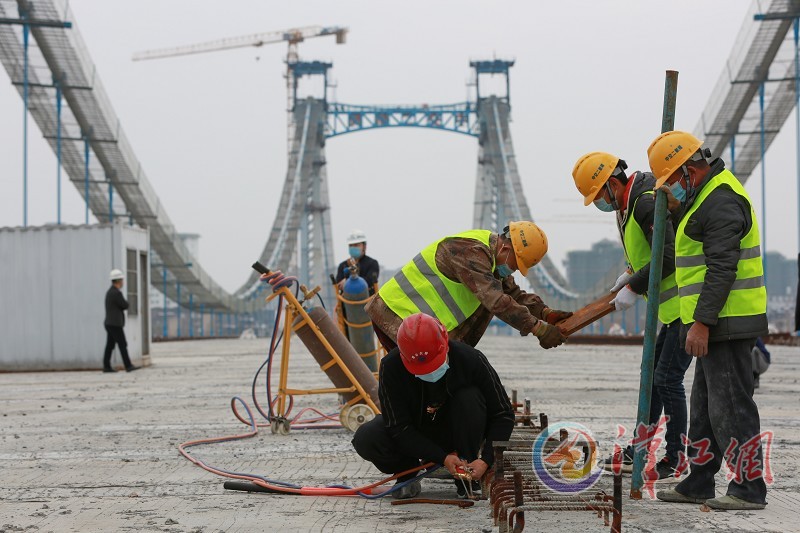

3月16日,在凤雏大桥项目建设现场,施工人员进行桥面施工作业 全媒体记者杨东摄
本报讯【全媒体记者沈明晶 通讯员陈鑫】近日,随着东西轴线樊城段、凤雏大桥(项目名庞公大桥)、华电樊城燃机项目等一批重点工程恢复施工,我市重点建设工程项目开始有序复工。截至目前,市区有30多个在建项目正在有序复工。
东西轴线樊城段:力争今年贯通前进路口以西的高架桥
作为襄阳历史上投资最大的市政设施工程,东西轴线是贯穿城市东西,连接樊城、鱼梁洲和东津的交通工程,是引导城市东进的快速通道,被誉为城市“金腰带”工程。
3月16日,在樊城清河路东西轴线樊城段,记者看到,一台挖掘机正在进行沟槽开挖,这段管道需要将原有的雨水管道进行迁改,换位置进行装机和沉台作业。
按照原计划,2020年,整个东西轴线高架桥部分到前进路路口会全部贯通,从前进路至樊城江边,高架桥部分会完成80%。据了解,施工单位将会调整劳动力、机器设备等资源投入,优化穿插交叉的建设工序,通过科学组织,争取按原定计划完成施工任务。
凤雏大桥:尽快建成通车
16日上午10点,记者在大桥项目部看到,市住建部门在现场协助指导施工方对到岗的工人和管理人员进行复工复产培训。
中交二航局庞公大桥项目部上构分部经理鲁悦宏说,工人上岗前,都会接受防疫知识的宣贯和安全生产技术的交底工作。
鲁悦宏说,目前到岗的人员多是襄阳市内的工人,接下来将有更多的外地工人和管理技术团队陆续到岗,力争在一个月后,开始摊铺桥面的沥青,开展桥面的附属工程,早日建成通车。
华电樊城燃机项目预计2台机组年底投产
湖北华电襄阳樊城燃机一期热电联产工程(以下简称本项目)建设2台122.8MW燃气-蒸汽联合循环热电联产机组,计划投资10.22亿元,预计年底投产。
3月15日上午,记者在樊城中航大道北端的湖北华电襄阳樊城燃机一期热电联产工程现场看到,工地已经复工。
据现场工作人员介绍,项目主厂房零米一下基础施工已基本完成,1号燃机设备已就位,1号余热锅炉钢架已开吊;配套工程方面,取水工程已完成三分之一工程量,外送线路、供热管道已完成施工招标,天然气管道仅剩380米管道敷设和铁路、高速穿越施工。项目建成后,预计年发电量10亿千瓦时、年供热量200万吉焦,完全满足樊城供热II区集中供热和工业用气需要,同时有利于大幅减少城区污染物排放、改善城区环境,具有良好的社会效益和环保效益。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
